Escritório de projetos - PMO

PMO – Project Management Office

flexM4I > abordagens e  práticas > Escritório de projetos (versão 1.1)
Autoria: Henrique Rozenfeld ([email protected]) com apoio do chatGPT (leia mais)
.

Esta seção explora como diferentes configurações de Escritórios de Projetos (PMOs) podem moldar a capacidade da organização de executar sua estratégia (desenvolver projetos), promover a governança e, assim, impulsionar a inovação. Ao apresentar desde estruturas tradicionais até modelos emergentes mais flexíveis e orientados por valor, o conteúdo oferece subsídios para refletir sobre o papel do PMO na articulação entre iniciativas inovadoras e a disciplina da gestão de projetos.

Conteúdo desta página

Introdução

A relevância de compreender os diferentes tipos de PMO é reforçada por estudos que mostram sua associação positiva com o desempenho da gestão de projetos. Em uma das primeiras análises empíricas sobre o tema, Dai e Wells (2004) identificaram que certas características dos PMOs — como padronização de processos, suporte metodológico e treinamento — estão significativamente relacionadas à melhoria nos resultados dos projetos.

Segundo Monteiro et al. (2016), o PMO é uma estrutura organizacional orientada à promoção da prática da gestão de projetos com foco em eficiência, eficácia e alinhamento estratégico. Seu formato pode variar desde funções operacionais até papéis estratégicos amplos, o que torna importante entender os diferentes tipos possíveis.

Esta seção apresenta diferentes formas de classificar os PMOs, com o objetivo de apoiar sua escolha e adequação ao contexto organizacional

Inicialmente, são discutidas as tipologias baseadas na abrangência organizacional e no grau de autoridade, que dão origem a configurações como PMOs departamentais, corporativos, de suporte, de controle e diretivos.

Em seguida, são detalhados os principais tipos observados na prática, como PMO de projetos, de programas, estratégicos, integrados, híbridos e federados — cada um com vantagens, limitações e aplicações típicas.

Por fim, são exploradas novas variações, incluindo estruturas temporárias, modelos ágeis e PMOs orientados por valor, destacando sua contribuição estratégica e sua adaptação a diferentes contextos de maturidade e necessidade.

PMO é mais uma das estruturas que podem apoiar a gestão da inovação.

Leia mais na seção “Quem deve coordenar a inovação?”.

Definições

PMO (Project Management Office), ou Escritório de Projetos, é uma unidade organizacional  que apoia a gestão de projetos criada para padronizar, coordenar e, quando necessário, conduzir a gestão de projetos, programas e portfólios. Segundo Ortner & Stur (2024), seu papel é profissionalizar a gestão de projetos, promovendo a consistência de métodos, o desenvolvimento de competências e o alinhamento com os objetivos estratégicos da organização.

Hill (2013) destaca que o PMO pode assumir diferentes formas e escopos, variando desde estruturas de suporte até escritórios com autoridade executiva sobre os projetos, sempre com o objetivo de fornecer valor organizacional por meio de práticas estruturadas de gestão.

Além de ser compreendido como uma unidade organizacional estável, o PMO também pode ser concebido como um arranjo organizacional adaptativo, que emerge e se transforma conforme as contingências estratégicas e estruturais da organização. Hobbs e Aubry (2008) propõem uma visão alternativa, na qual o PMO é entendido como um artefato organizacional temporário, cuja forma e legitimidade dependem de interações institucionais, culturais e políticas. Isso reforça a ideia de que não há um único modelo ideal de PMO, mas sim uma diversidade de formas e funções contextualmente ajustadas à realidade de cada organização.

Embora PMO – Project Management Office seja o termo mais amplamente difundido, diversas outras denominações são utilizadas para representar estruturas organizacionais com funções semelhantes, dependendo do contexto, da abrangência funcional e da cultura organizacional. Entre os termos encontrados na literatura e na prática organizacional, destacam-se ( Ortner & Stur, 2024):

  • Project Office (PO)
  • Project Management Office
  • Project-Support Office
  • Project-Control Office
  • Project Management Competency Center
  • Project Management Center of Excellence
  • Project Service Center
  • Corporate Project Management Office
  • Program Management Office (Programmm-Management-Office)
  • Project Support Group
  • Project-Management-Initiative
  • Project Support
  • Projekt-Office (grafia alemã)

Essa diversidade terminológica revela tanto a pluralidade de funções que um PMO pode desempenhar quanto as nuances culturais e organizacionais na adoção desse tipo de estrutura. Ainda que alguns desses termos indiquem escopos mais restritos (como Support ou Control), todos remetem à ideia de institucionalizar práticas de gestão de projetos.

Quando desenvolver um PMO

A criação de um PMO deve ser considerada quando a organização enfrenta dificuldades recorrentes na gestão simultânea de múltiplos projetos, especialmente em contextos de aumento da complexidade organizacional, ampliação do portfólio estratégico ou crescimento da pressão por resultados mensuráveis.

Segundo Hill (2013), o estabelecimento de um PMO é apropriado quando:

  • A organização busca visibilidade centralizada sobre o desempenho dos projetos;
  • Existe uma baixa maturidade em gestão de projetos ou uma aplicação inconsistente de métodos;
  • recorrência de falhas em prazos, custos ou escopo;
  • Projetos compartilham recursos críticos e demandam coordenação estruturada;
  • Iniciativas estratégicas dependem da integração entre múltiplos projetos e programas.

Ortner e Stur (2024) complementam que o PMO é especialmente útil quando a empresa precisa:

  • Profissionalizar e institucionalizar a gestão de projetos;
  • Aumentar a capacidade de execução da estratégia organizacional;
  • Lidar com a expansão organizacional, como internacionalização ou reestruturações internas;
  • Implantar metodologias novas, como ágil, híbrida ou modelos baseados em portfólios.

Esses momentos não indicam apenas a conveniência da prática, mas também fornecem indícios sobre o tipo de PMO mais apropriado, variando entre funções operacionais, táticas ou estratégicas, conforme a situação enfrentada pela organização.

Por que desenvolver um PMO

A adoção de um PMO oferece benefícios concretos e estratégicos para organizações que desejam aumentar sua capacidade de execução, melhorar a maturidade em projetos e garantir consistência na gestão de múltiplas iniciativas. Com base em Ortner & Stur (2024), destacam-se os principais motivos para implementar um PMO:

  • Profissionalização da gestão de projetos: Permite aplicar métodos estruturados mesmo em contextos com gestores pouco experientes, garantindo entregas com foco em prazos, custos, qualidade e satisfação do cliente.
  • Padronização de práticas: Evita a reinvenção da roda e a execução inconsistente entre projetos, ao criar procedimentos, definições e abordagens comuns.
  • Suporte aos gerentes de projeto: Oferece apoio metodológico e administrativo para que os gerentes possam focar em decisões críticas e liderança técnica.
  • Alívio para as equipes de projeto: Reduz a sobrecarga administrativa dos times operacionais, liberando energia para as atividades produtivas do projeto.
  • Promoção da comunicação: Atua como hub de comunicação, fortalecendo o alinhamento entre membros distribuídos em diferentes locais, áreas ou fusos horários.
  • Disseminação da cultura de projetos: Ajuda a construir uma mentalidade organizacional orientada a projetos, com linguagem, valores e comportamentos compartilhados.
  • Gestão do conhecimento e boas práticas: Organiza lições aprendidas e experiências em bases de conhecimento acessíveis, promovendo aprendizado contínuo e reutilização eficaz, que contribui para a redução de retrabalho
  • Oferta de infraestrutura e ferramentas: Centraliza a seleção, manutenção e capacitação em ferramentas de gestão de projetos, criando um ambiente tecnológico unificado.
  • Prevenção de falhas e ineficiências: Melhora a taxa de sucesso dos projetos, ao antecipar riscos e aplicar práticas que reduzem custos, aumentam a qualidade e aceleram entregas.
  • Geração de valor organizacional: Fortalece a contribuição estratégica da área de projetos, promovendo entregas alinhadas com os objetivos de negócio e integradas à governança corporativa.

Hill (2013) reforça que um PMO contribui diretamente para a melhoria da eficiência operacional e da previsibilidade de entregas, especialmente quando assume responsabilidades de monitoramento, priorização e coordenação de iniciativas estratégicas. Os resultados típicos incluem:

  • Melhor aproveitamento de recursos compartilhados;
  • Maior taxa de sucesso em projetos complexos;
  • Melhor alinhamento entre execução e estratégia corporativa;
  • Redução de custos operacionais e administrativos;
  • Ganho de confiança institucional na capacidade de entrega da organização.

Esses ganhos tornam o PMO uma estrutura de valor estratégico, indo além da visão operacional limitada à execução de projetos.

Estágios de evolução de um PMO

A maturidade de um PMO pode ser compreendida como um processo evolutivo, no qual sua autoridade, escopo, visibilidade e capacidade de gerar valor aumentam à medida que a organização reconhece sua importância estratégica. Hill (2013) propõe um modelo com cinco estágios (próxima figura) que descreve como os PMOs progridem, desde estruturas operacionais localizadas até centros de excelência organizacional.

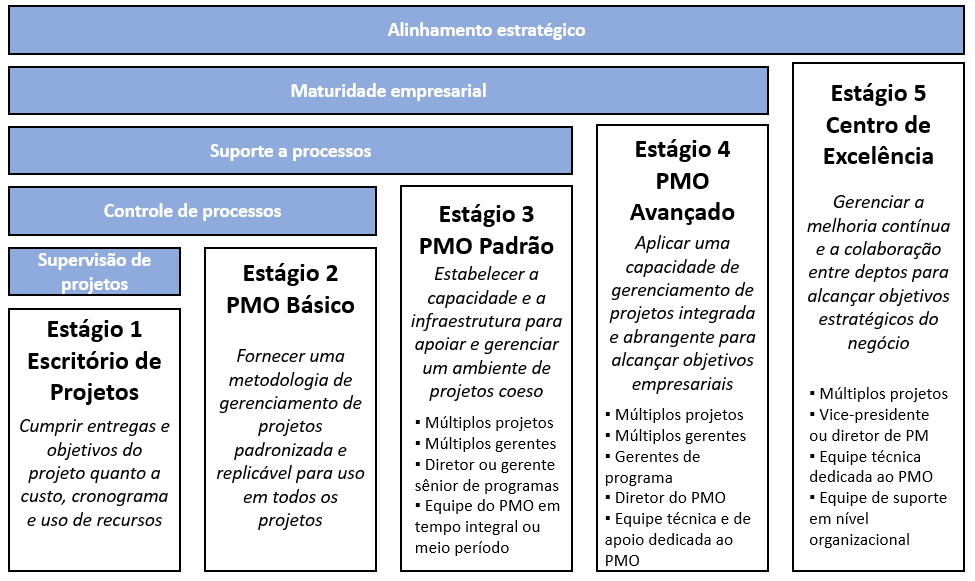

Figura 1349: estágios de evolução das competências de um escritório de projetos (PMO – project management office) – clique na figura para abrir em outra aba
Fonte: adaptado de Hill (2013)

Cada estágio é definido por quatro dimensões principais:

  • Foco funcional: o tipo de contribuição que o PMO entrega (operações, suporte, controle, estratégia, valor);
  • Alcance organizacional: se sua atuação é localizada ou transversal;
  • Autoridade e legitimidade: o grau de poder formal na gestão de projetos;
  • Integração com a estratégia: o nível de alinhamento com a direção estratégica da organização.

Estágio 1 – Escritório de Projetos (The Project Office) inicial

Um núcleo localizado, com foco operacional. Atua como suporte básico a projetos individuais, geralmente vinculado a uma única área. Possui pouca visibilidade organizacional e nenhuma influência estratégica.

Atividades típicas deste estágio:

  • Registro básico de cronogramas, custos e progresso.
  • Apoio administrativo pontual a gerentes de projeto.
  • Armazenamento informal de documentos e históricos.

Estágio 2 – PMO Básico (The Basic PMO)

Ganha escopo organizacional limitado e começa a introduzir elementos de padronização. Fornece suporte genérico e começa a consolidar dados de projeto. Possui legitimidade restrita, mas começa a demonstrar utilidade.

Atividades típicas deste estágio:

  • Criação de templates e relatórios-padrão.
  • Suporte a treinamentos introdutórios.
  • Coleta e consolidação de status reports.
  • Comunicação entre projetos e níveis gerenciais.

Estágio 3 – PMO Padrão (The Standard PMO)

É reconhecido como autoridade em práticas de gestão de projetos. Atua de forma transversal e passa a estruturar processos, metodologias e governança formal. Tem papel relevante na gestão de múltiplos projetos e integração de informações.

Atividades típicas deste estágio:

  • Implementação de metodologia organizacional.
  • Monitoramento sistemático de escopo, prazo, custo e risco.
  • Gestão de documentos e versionamento de artefatos.
  • Suporte à governança e aos comitês de projeto.

Estágio 4 – PMO Avançado (The Advanced PMO)

Torna-se parte integrante da estrutura estratégica. Atua na gestão de portfólio, participa da priorização de iniciativas e no controle do uso de recursos. Influencia diretamente decisões de negócio por meio de análises de viabilidade, riscos e benefícios.

Atividades típicas deste estágio:

  • Coordenação de múltiplos projetos como portfólio.
  • Participação ativa na priorização de investimentos.
  • Gestão de recursos interprojetos.
  • Avaliação de ROI e viabilidade técnica/estratégica.

Estágio 5 – Centro de Excelência (The Center of Excellence)

O PMO atinge maturidade máxima. Está totalmente integrado à governança corporativa, dissemina cultura orientada a projetos, conduz auditorias e mede benefícios entregues. Inova, adapta frameworks e exerce liderança intelectual na organização.

Atividades típicas deste estágio:

  • Monitoramento de benefícios estratégicos.
  • Integração com planejamento, RH, finanças e inovação.
  • Auditoria de práticas e conformidade.
  • Pesquisa, adaptação e difusão de novas abordagens em gestão de projetos.

Atividades para desenvolvimento de um PMO

A criação de um PMO é um processo complexo que envolve múltiplas dimensões organizacionais. Sua implementação exige uma abordagem estruturada, cuidadosa e adaptável, com atenção especial aos fatores humanos, políticos e culturais.

O desenvolvimento do PMO pode ser dividido em três fases interligadas (Ortner & Stur, 2024):

  • antes da implementação,
  • durante a implementação e
  • após sua criação formal.

Antes da implementação: preparação e análise do contexto

Antes de propor formalmente a criação de um PMO, é necessário realizar um diagnóstico organizacional. Os principais passos são:

  • Avaliar a cultura e a maturidade organizacional: compreender como a organização lida com projetos, qual o grau de padronização existente e se há subculturas divergentes.
  • Analisar estruturas de poder formais e informais: identificar quem será impactado pela criação do PMO, quem perde ou ganha influência, e como ampliar a base de apoio à iniciativa.
  • Identificar o ponto de partida (top-down ou bottom-up): reconhecer se a demanda parte da alta gestão ou dos gerentes de projeto, e buscar convergência entre essas forças.
  • Gerar conscientização e apoio inicial: apresentar os benefícios potenciais do PMO para diferentes grupos, promovendo uma visão compartilhada e gerando interesse legítimo.
  • Definir objetivos iniciais realistas: alinhar os ganhos esperados (qualidade, eficiência, governança) com os desafios atuais da organização, respeitando seu ritmo e limites.

Durante a implementação: estruturação e operacionalização

A fase de implementação deve ser tratada como um projeto em si, com planejamento, escopo e marcos definidos. As atividades principais incluem:

  • Realizar diagnóstico da situação atual: mapear processos, métodos, ferramentas, práticas e competências existentes em gestão de projetos.
  • Definir o escopo, as funções e o modelo de atuação do PMO: estabelecer claramente as responsabilidades iniciais do PMO, alinhadas à estratégia da empresa e ao nível de maturidade em projetos.
  • Iniciar pelas áreas de maior dor ou urgência (“maximum pain”): atuar em frentes onde há problemas críticos visíveis (retrabalho, atrasos, baixa visibilidade) para demonstrar valor rapidamente.
  • Buscar primeiros resultados rápidos (“quick wins”): implementar funções de baixo custo e alto impacto, como templates, trilhas de capacitação e consolidação de informações.
  • Conduzir a implantação por etapas: permitir ajustes incrementais, respeitando o tempo de assimilação da organização e reduzindo resistências.
  • Definir interfaces organizacionais: mapear claramente os pontos de contato do PMO com outras áreas (RH, TI, finanças, vendas, diretoria etc.) e seus limites de atuação.
  • Estabelecer indicadores e critérios de sucesso: mesmo que qualitativos, devem permitir avaliar a evolução da aceitação e da contribuição do PMO.
  • Garantir presença física ou proximidade com os projetos: posicionar a equipe do PMO em locais estratégicos (com os projetos ou áreas-chave), sem isolar o time em espaços simbólicos e distantes.

Mas a implementação não é linear.

A consolidação de um PMO raramente segue um percurso linear. Pesquisas mostram que sua trajetória pode envolver ciclos de expansão, questionamento, reconfiguração ou mesmo descontinuidade.

Em um estudo longitudinal, Aubry et al. (2012) demonstraram que o PMO passa por fases de institucionalização marcadas por contradições internas (entre estrutura e cultura) e pressões externas (como mudanças estratégicas, fusões e reestruturações).

Esses ciclos não são falhas, mas parte do processo de adaptação organizacional. Reconhecer essa dinâmica permite adotar uma abordagem mais realista e resiliente para o desenvolvimento e reposicionamento do PMO ao longo do tempo.

Após a implementação: consolidação e evolução

Com o PMO em funcionamento, a fase de consolidação envolve manter a relevância e demonstrar valor continuamente:

  • Revisar periodicamente o escopo e os resultados: adaptar as funções e serviços do PMO conforme as necessidades da organização evoluem.
  • Ampliar a contribuição estratégica: integrar o PMO à gestão de portfólios, à governança de programas ou à gestão de riscos e processos, quando fizer sentido.
  • Ajustar a estrutura e responsabilidades com outras áreas: redistribuir atividades para departamentos especializados (como RH ou TI), conforme o PMO consolida suas práticas.
  • Avaliar criticamente o impacto e o custo-benefício: mesmo que não seja possível mensurar monetariamente, deve-se buscar evidências de valor agregado (visibilidade, padronização, eficiência, aprendizado organizacional).
  • Realizar ações de marketing interno: divulgar conquistas, oferecer eventos, reforçar os serviços disponíveis e tornar o PMO visível como unidade de apoio.
  • Evitar o acúmulo burocrático e o foco excessivo em poder: manter a missão do PMO centrada em gerar valor para os projetos, evitando que se torne um fim em si mesmo.

Mais do que resultados: como o PMO se legitima na organização

Além de aperfeiçoar suas funções operacionais e processos, o PMO também precisa construir e manter sua legitimidade organizacional.

Estudos como os de Aubry et al. (2012) evidenciam que a consolidação de um PMO está associada a mecanismos de controle que vão além do desempenho técnico. São utilizados artefatos formais (relatórios, templates, metodologias), rituais organizacionais (reuniões, comitês), narrativas institucionais (discursos de alinhamento estratégico) e presença ativa em fóruns decisórios.

Esses elementos funcionam como mecanismos simbólicos e práticos que sustentam o reconhecimento do PMO pela alta gestão e pelas demais áreas da organização. Sua ausência pode levar a ciclos de enfraquecimento, contestação ou até extinção do PMO, mesmo quando suas entregas operacionais são positivas.

Premissas, dicas e cuidados

A criação e operação eficaz de um PMO exige mais do que estrutura e processos. Envolve sensibilidade organizacional, escuta ativa e uma atuação equilibrada entre padronização e apoio. A seguir, são reunidos os principais aprendizados práticos e fatores críticos de sucesso que devem orientar a aplicação dessa prática com base em Ortner & Stur (2024) e Hill (2013).

Premissas para o sucesso do PMO

  • Aceitação é pré-requisito para efetividade: Um PMO precisa ser aceito para ser útil. Isso exige envolvimento dos gerentes de projeto desde o início e comunicação clara com todos os públicos internos.
  • Valor percebido deve ser construído desde o início: A legitimidade do PMO depende da sua capacidade de gerar benefícios tangíveis e reconhecidos pelas partes envolvidas, especialmente para os gerentes de projeto.
  • Top management deve apoiar, mas não centralizar: O apoio da alta gestão é essencial, mas a condução e a legitimidade devem emergir também de baixo, garantindo equilíbrio político e operacional.
  • O PMO é um meio, não um fim: Sua razão de existir está em facilitar os projetos, não em acumular funções ou poder. Seu valor é indireto, por meio do impacto sobre os demais.
  • Projetos são conduzidos por pessoas, não por processos: A eficácia do PMO depende de sua capacidade de escutar, adaptar e colaborar com as necessidades reais dos profissionais envolvidos em projetos.

Dicas práticas para implementação e operação

  • Evite o excesso de regras e documentos: Adote regras e padrões com flexibilidade e bom senso. Padronizações devem trazer clareza. Estabeleça diretrizes mínimas eficazes, mas evite burocracias excessivas que engessam os projetos. Dê margem para adaptações conforme o tipo e porte dos projetos.
  • Cuide da imagem do PMO como apoio, não como controle:
    Reforce o papel de serviço e suporte. Evite associações com burocracia ou vigilância. Seu papel é viabilizar o trabalho de outros, não exercer autoridade sobre eles.
  • Ofereça soluções simples e usáveis: Ferramentas, relatórios e processos devem ser fáceis de aplicar no cotidiano dos projetos, compatíveis com a cultura e a maturidade da organização.
  • Revise regularmente funções e resultados: Questione periodicamente se as atividades do PMO ainda são relevantes, se estão gerando valor e se devem ser transferidas, ampliadas ou eliminadas.
  • Ofereça suporte real ao trabalho dos gerentes de projeto: Como criar modelos úteis, apoiar no uso de ferramentas, oferecer treinamentos práticos, atuar como ponto de escalonamento e simplificar tarefas administrativas.
  • Atue como hub de conhecimento e mentoring: Promova trocas e aprendizado coletivo. O PMO deve ser um ponto focal para mentoria, oficinas, trocas entre pares e disseminação de boas práticas. Organize trocas de experiências, incentive mentorias e promova a aprendizagem colaborativa.
  • Envolva os stakeholders em decisões e processos: Desde o desenho dos padrões até os ajustes de operação, a participação aumenta o compromisso e reduz resistências.
  • Adapte-se continuamente: O PMO deve revisar regularmente suas atribuições e evoluir com base em feedback e mudanças estratégicas.
  • Invista em comunicação constante e marketing interno: Visibilidade e clareza sobre o papel do PMO ajudam a consolidar sua imagem como unidade útil e estratégica.

Cuidados importantes

  • Evite sobreposições com outras áreas: Defina com clareza as interfaces com RH, TI, finanças e demais áreas para evitar conflitos de atribuições.
  • Evite crescimento desordenado das funções: A expansão do PMO deve ser deliberada e justificada. Acúmulo desnecessário de tarefas pode enfraquecer sua efetividade.
  • Não negligencie o marketing interno: Um PMO pouco visível tende a ser subutilizado. Valorize seus resultados e comunique com regularidade seus benefícios.
  • Evite a imagem de “controle e vigilância”: A associação do PMO com fiscalização excessiva prejudica sua aceitação. O foco deve estar em facilitar e apoiar
  • Não subestime a importância da linguagem: Pequenas mudanças na forma de comunicar (por exemplo, evitar termos técnicos opacos) podem melhorar muito a aceitação.

Tipos de PMO

A definição dos tipos de Escritórios de Projetos (PMOs) envolve múltiplos critérios, que podem variar conforme a literatura ou a prática organizacional. Esses critérios incluem desde a localização organizacional (nível hierárquico e forma de distribuição), até as funções exercidas, o grau de influência e a lógica institucional predominante. Reconhecer essa diversidade é essencial para compreender as diferentes formas que um PMO pode assumir — e para tomar decisões alinhadas ao contexto e aos objetivos da organização.

Nesta seção, partimos de dois eixos principais — nível hierárquico e forma de distribuição na organização — para descrever seis alternativas de configuração observadas na prática. Em seguida, apresentamos outras tipologias propostas na literatura, que contribuem para ampliar o entendimento sobre os diferentes papéis e racionalidades que um PMO pode adotar.

PMO de Projetos (Project Office)

Criado para apoiar diretamente um ou mais projetos específicos. Costuma ser temporário e atua de forma operacional, com foco no acompanhamento, controle e suporte à execução dos projetos.

Vantagens:

  • Alta proximidade com a execução dos projetos, com apoio direto e contínuo.
  • Favorece respostas rápidas a problemas operacionais.
  • Pode atuar como laboratório de boas práticas a serem difundidas.

Desvantagens:

  • Baixo poder de influência estratégica.
  • Sustentação limitada no tempo, pois depende da existência do projeto.
  • Risco de isolamento em relação aos padrões organizacionais.

PMO de Programas (Program Office)

Dá suporte à gestão de um conjunto de projetos inter-relacionados (programa), buscando sinergias e o alcance de benefícios agregados. Atua com foco tático. Envolve-se com benefícios, riscos e recursos compartilhados

Vantagens:

  • Favorece a coordenação integrada entre projetos relacionados, otimizando recursos e prazos.
  • Permite gerenciar riscos, benefícios e interdependências com maior eficácia.
  • Facilita a visibilidade consolidada de desempenho para a gestão intermediária e executiva.

Desvantagens:

  • Requer recursos e competências dedicadas, nem sempre disponíveis em todas as organizações.
  • Pode enfrentar conflitos de autoridade com os gerentes de projeto ou PMOs departamentais.
  • Sua efetividade depende da clareza na definição do escopo e dos vínculos entre os projetos.

PMO Departamental (ou Funcional)

Localizado em uma área específica (como TI, engenharia ou marketing), padroniza práticas, dá suporte e atua em alinhamento com as metas da unidade.

Vantagens:

  • Está mais próximo dos projetos e das equipes operacionais.
  • Facilita a adaptação das práticas às necessidades específicas da área.
  • Gera maior engajamento local, com menor resistência à atuação do PMO.

Desvantagens:

  • Pode reproduzir padrões distintos entre departamentos, dificultando a padronização.
  • Tem pouca influência sobre projetos estratégicos ou corporativos.
  • Corre risco de competição entre PMOs de diferentes áreas.

PMO Corporativo ou Estratégico (Enterprise PMO / Strategic PMO)

Atua em nível estratégico ou corporativo, ligado à alta direção. É responsável por definir políticas, metodologias, padrões e governança para toda a organização. Também pode gerir o portfólio de projetos e apoiar decisões estratégicas.

Vantagens:

  • Favorece o alinhamento entre projetos e a estratégia organizacional.
  • Permite a padronização de práticas e metodologias em toda a empresa.
  • Tem maior autoridade para influenciar decisões executivas e de portfólio.
  • Garante visão integrada do desempenho dos projetos.

Desvantagens:

  • Pode ser percebido como distante das operações do dia a dia dos projetos.
  • Corre risco de centralização excessiva, gerando lentidão nas respostas.
  • Requer forte apoio da alta gestão para garantir legitimidade e efetividade.

PMO Integrado (Integrated PMO ou IPMO)

Reúne, em uma mesma estrutura, as funções de gestão de projetos, processos e qualidade (às vezes incluindo inovação). Promove sinergias entre essas disciplinas e reduz a fragmentação organizacional, sendo comum em organizações menores ou em estágios mais maduros

Vantagens:

  • Favorece sinergias entre áreas complementares, como projetos, processos e qualidade.
  • Reduz redundâncias estruturais e burocráticas, especialmente em empresas menores.
  • Cria um ponto de contato único para múltiplas iniciativas organizacionais.

Desvantagens:

  • Pode gerar sobrecarga funcional e dispersão de foco se mal estruturado.
  • Exige nível elevado de maturidade organizacional para garantir coordenação eficaz.
  • Pode enfrentar resistência de áreas funcionais tradicionais ao concentrar múltiplas responsabilidades.

PMO Híbrido ou Federado

Combina elementos dos modelos centralizado e descentralizado. Um PMO corporativo (central) é responsável por definir diretrizes, padrões e metodologias comuns, enquanto PMOs locais, departamentais ou regionais têm autonomia para adaptar e executar essas diretrizes conforme o contexto específico. Esse modelo busca integrar consistência organizacional com flexibilidade local.

Vantagens:

  • Equilibra padronização corporativa com adaptação local.
  • Favorece a disseminação de boas práticas e o aprendizado organizacional em rede.
  • Melhora a governança sem sacrificar a agilidade operacional.

Desvantagens:

  • Requer forte coordenação entre níveis e clareza nas atribuições.
  • Pode haver conflitos de autoridade e duplicidade de funções entre PMOs central e locais.
  • Demanda mecanismos formais de alinhamento (comitês, fóruns, protocolos).

Segundo Hill (2013), os PMOs também podem ser classificados com base na intensidade de seu envolvimento na gestão dos projetos, resultando em três categorias principais:

  • PMO de Suporte (Supportive PMO);
  • PMO de Controle (Controlling PMO); e
  • PMO Diretivo (Directive PMO)

Essas categorias podem se sobrepor às classificações apresentadas anteriormente, especialmente no que diz respeito à autoridade exercida e ao papel desempenhado na governança dos projetos.

PMO de Suporte (Supportive PMO)

Atua como um centro de serviços que fornece suporte consultivo às equipes de projeto. Suas atividades incluem disseminação de boas práticas, fornecimento de templates e ferramentas, treinamentos e apoio metodológico. Esse tipo de PMO tem baixa autoridade sobre os projetos, sendo mais indicado em ambientes onde existe certa autonomia nas áreas executoras e onde a padronização ainda está em estágio inicial.

Vantagens:

  • Flexível e de fácil aceitação pelas áreas operacionais;
  • Baixo custo de implantação e operação;
  • Estimula a autonomia dos gerentes de projeto.

Desvantagens:

  • Pode ter baixa influência organizacional;
  • Resultados dependem do engajamento voluntário das equipes;
  • Difícil garantir padronização em ambientes pouco maduros.

PMO de Controle (Controlling PMO)

Tem como principal função monitorar a conformidade dos projetos com as metodologias, políticas e padrões definidos pela organização. Possui autoridade moderada, podendo exigir o uso de práticas padronizadas, realizar auditorias e aprovar exceções em casos específicos. Esse modelo é adequado para contextos que buscam consistência operacional sem eliminar a autonomia das unidades de negócio.

Vantagens:

  • Garante maior consistência nos processos de gestão de projetos;
  • Facilita a aplicação de padrões organizacionais;
  • Melhora o monitoramento do desempenho.

Desvantagens:

  • Pode gerar resistência se for percebido como excessivamente burocrático;
  • Exige equilíbrio entre controle e flexibilidade;
  • Risco de ser visto como fiscalizador e não como parceiro.

PMO Diretivo (Directive PMO)

Assume responsabilidade direta pela gestão dos projetos, designando os gerentes, alocando recursos e conduzindo a execução conforme as prioridades estratégicas da organização. Esse tipo de PMO exerce alta autoridade sobre os projetos e é frequentemente adotado em organizações com forte orientação por projetos ou em situações em que o alinhamento com a estratégia precisa ser rigidamente garantido.

Vantagens:

  • Alinhamento direto com a estratégia organizacional;
  • Forte capacidade de padronização e priorização;
  • Garante maior controle sobre prazos, custos e escopo.

Desvantagens:

  • Pode sufocar a autonomia das áreas e dos gerentes de projeto;
  • Alto custo e complexidade de implantação;
  • Requer maturidade organizacional elevada para ser eficaz.

Tipos contemporâneos ou especializados de PMO

Agile PMO

Voltado à governança de projetos ágeis ou híbridos, este tipo de PMO adapta sua atuação para contextos que exigem flexibilidade, ciclos curtos de entrega e forte interação com stakeholders. Atua como facilitador das práticas ágeis, promovendo alinhamento estratégico, integração entre squads e apoio à adoção de métodos ágeis em larga escala.

Vantagens:

  • Promove maior flexibilidade e adaptabilidade à mudança;
  • Facilita a integração entre times ágeis e a estratégia organizacional;
  • Apoia a disseminação de métodos ágeis com coordenação e coerência.

Desvantagens:

  • Pode encontrar resistência em estruturas tradicionais ou muito hierarquizadas;
  • Exige profissionais com conhecimento específico em métodos ágeis;
  • Difícil equilibrar governança com a autonomia típica dos times ágeis.

Value-Driven PMO

Tem foco explícito na geração e entrega de valor ao negócio. Em vez de priorizar a padronização ou o controle, este PMO orienta suas ações pela criação de benefícios tangíveis e intangíveis, medindo seu desempenho com base em indicadores de valor percebido. Pode atuar em estreita articulação com áreas de inovação e estratégia

Vantagens:

  • Foco claro na geração de valor para o negócio, não apenas no cumprimento de prazos e orçamentos;
  • Estimula a priorização estratégica baseada em benefícios;
  • Alinha projetos e iniciativas a métricas de impacto real.

Desvantagens:

  • Difícil mensuração objetiva de valor em algumas situações;
  • Pode entrar em conflito com estruturas baseadas em controle e conformidade;
  • Requer maturidade organizacional para incorporar a lógica de valor na tomada de decisão.

PMO como nó de rede organizacional

Em algumas organizações, especialmente aquelas com estruturas matriciais ou modelos baseados em rede, o PMO não assume uma forma centralizada ou hierarquicamente definida. Em vez disso, ele funciona como um nó organizacional de integração, articulando fluxos de informação, recursos e decisões entre múltiplas unidades e projetos. Esse tipo de PMO não depende de autoridade formal, mas de sua capacidade de mediação, articulação e coordenação transversal.

Aubry et al. (2011) destacam que, nesses casos, o PMO constrói sua legitimidade organizacional por meio da rede de conexões que mantém com diferentes áreas — como estratégia, operações, inovação e TI — desempenhando um papel de conector sistêmico. Esse modelo é particularmente útil em contextos de alta complexidade, onde o alinhamento se dá menos por controle e mais por capacidade de convergência organizacional.

Tipologia por lógicas institucionais

Diferentemente das classificações baseadas em funções ou níveis hierárquicos, Hobbs, Aubry e Thuillier (2008) propõem uma tipologia fundamentada nas lógicas institucionais predominantes que orientam a atuação do PMO. Segundo os autores, o comportamento do PMO pode refletir uma ou mais das seguintes lógicas:

  • Lógica de controle: foco em conformidade, padronização e supervisão dos projetos.
  • Lógica de suporte: foco em orientação, treinamento e apoio à execução.
  • Lógica de competência: foco no desenvolvimento de capacidades organizacionais em gestão de projetos.
  • Lógica de valor: foco na geração de benefícios tangíveis para o negócio, incluindo contribuição estratégica.

Essa abordagem amplia a compreensão sobre os diferentes papéis que um PMO pode assumir, destacando que, muitas vezes, a função formal (por exemplo, controle) pode coexistir com uma lógica institucional distinta (como suporte ou valor), o que ajuda a explicar conflitos ou resistências organizacionais.

Integração com outras iniciativas e abordagens

Apesar de muitos PMOs nascerem focados na gestão de projetos, há uma tendência crescente de integração com outras abordagens organizacionais, como processos, qualidade e estratégia. Essa ampliação de escopo ocorre tanto por motivos de eficiência operacional quanto pela necessidade de alinhar esforços de melhoria contínua e inovação.

Como apontam Ortner & Stur (2024), a maturidade na gestão de projetos e processos tende a levar naturalmente à ampliação do escopo do PMO para áreas como gestão da qualidade ou estrutura organizacional, visando aumentar a aceitação e o valor percebido dessa estrutura dentro da empresa.

A literatura aponta benefícios claros da integração:

  • Melhoria no alinhamento estratégico de projetos e processos;
  • Otimização da alocação de recursos (humanos, financeiros e materiais);
  • Facilitação na priorização de portfólio (considerando simultaneamente projetos e processos);
  • Comunicação mais fluida e centralizada com os stakeholders

Escritórios integrados: PMO + BPMO + Qualidade

A proposta de um PMO integrativo (ou Escritório de Projetos e Processos – EPP) é consolidar, em uma única estrutura, competências relacionadas à gestão de projetos, processos (BPMO – business process management office) e qualidade. Essa abordagem permite:

  • Redução de redundâncias administrativas e operacionais;
  • Padronização de práticas e documentação;
  • Maior sinergia entre iniciativas de mudança (projetos) e operação (processos);
  • Melhoria do desempenho organizacional em tempo, custo, qualidade e satisfação do cliente (interno ou externo).

Atuação do PMO no front-end da inovação

Embora a maioria das funções atribuídas ao PMO estejam relacionadas à execução, coordenação ou controle de projetos formalizados, algumas organizações ampliam o escopo do PMO para atuar também no front-end da inovação — fase que precede a formulação oficial de projetos. Nesse contexto, o PMO pode contribuir para a geração, priorização e desenvolvimento de ideias em conceitos de negócio robustos, além de viabilizar a coordenação entre áreas como marketing, P&D e estratégia. Essa atuação requer mecanismos de controle gerencial flexíveis e sensíveis ao contexto estratégico.

Artto et al. (2011) sugerem que “ter a gestão envolvida no front end é importante por várias razões: geração de ideias de alta qualidade, desenvolvimento em conceitos concretos, coordenação interfuncional, transferência de conhecimento entre projetos e captura de sinergias” (p. 409). Assim, o PMO pode contribuir para equilibrar empowerment e accountability, estratégia emergente e deliberada, experimentação e eficiência.

Leia mais na flexM4i sobre o front-end of innovation (FEI).

Exemplos de aplicação

The Integrated PMO (IPMO)

O artigo “The Integrated PMO (IPMO): The Award-winning Journey of OPG”, publicado no PM World Journal (Moustafaev, 2024), apresenta o caso de sucesso da Ontario Power Generation (OPG) na implementação de um Escritório de Projetos Integrado (IPMO). Essa abordagem permitiu à OPG alinhar suas práticas de gestão de projetos com a cultura, estrutura e estratégia organizacional, resultando no reconhecimento como “PMO das Américas” em 2023 pela PMO Global Alliance PM World Journal. Este caso destaca como a implementação de um IPMO pode transformar a gestão de projetos em uma organização, promovendo integração, eficiência e alinhamento estratégico.

Resumo do Caso da OPG:

  • Desafio: A OPG enfrentava dificuldades em integrar múltiplos PMOs existentes, cada um com práticas e objetivos distintos, o que gerava redundâncias e falta de alinhamento estratégico.
  • Solução: Foi implementado um IPMO que atuou como um centro de excelência, conectando pessoas, processos e tecnologias. Essa estrutura centralizada permitiu a padronização de práticas e a promoção de uma cultura de colaboração entre os diversos departamentos.
  • Resultados: A adoção do IPMO levou a melhorias significativas na eficiência operacional, na tomada de decisões estratégicas e na entrega de valor contínuo. A OPG conseguiu alinhar seus projetos com os objetivos corporativos, otimizando recursos e fortalecendo sua posição no setor energético.

Lições Aprendidas:

  • Alinhamento Estratégico: A importância de alinhar os projetos com a estratégia organizacional para maximizar o valor entregue.
  • Centralização e Padronização: A centralização das práticas de gestão de projetos facilita a padronização e a disseminação de melhores práticas.
  • Cultura de Colaboração: Promover uma cultura que valorize a colaboração entre departamentos é essencial para o sucesso de um IPMO.
  • Flexibilidade e Adaptação: Um IPMO eficaz deve ser flexível e capaz de se adaptar às mudanças nas necessidades organizacionais e do mercado.

Competence Center Project Management – Holding do setor logístico

O caso descreve a experiência de uma holding do setor logístico com um PMO do tipo estratégico (estágio 3), denominado Competence Center Project Management. A estrutura foi implantada como uma unidade de staff da alta gestão e é composta por um líder dedicado e cinco membros vindos de áreas operacionais da empresa, que atuam como elos de comunicação entre o PMO e os departamentos onde os projetos são executados (Ortner & Stur, 2024).

Resumo do Caso da Holding Logística:

  • Desafio: Existia uma necessidade de centralizar a coordenação de cerca de 60 projetos anuais, melhorando a comunicação entre a alta gestão e as áreas operacionais, sem gerar uma percepção de burocratização ou controle excessivo.
  • Solução: Foi implementado um PMO estratégico com uma abordagem integrada e comunicativa. Os cinco membros operacionais atuaram como multiplicadores internos, levando demandas e informações entre os projetos e o PMO. Após 18 meses de estruturação, a aceitação foi estimulada com um evento de lançamento, reforçando a visibilidade e os benefícios da nova estrutura.
  • Resultados: O PMO passou a ser um ponto de contato reconhecido e acessível, promovendo transparência e suporte aos projetos. Ainda assim, parte dos gerentes de projeto continuava resistindo ao cumprimento de requisitos formais, o que exigia ações firmes e contínuas do PMO para garantir a adesão.

Lições Aprendidas:

  • Modelo híbrido de atuação: Incorporar membros operacionais fortalece a aceitação e a circulação de informações.
  • Importância da comunicação: Transparência, escuta ativa e canais internos (como boletins) ajudam na legitimação do PMO.
  • Gerenciamento da resistência: A aceitação exige equilíbrio entre suporte e cobrança; nem todos os gerentes de projeto aderem facilmente às mudanças.
  • Posicionamento estratégico: Estar vinculado à alta gestão favorece a visibilidade e a influência do PMO nas decisões organizacionais.

Procedimentos e apoio do chatGPT

Foi utilizada a versão mais recente do ChatGPT-4o, com funcionalidades aprimoradas de análise e geração textual.

Procedimento antes da iteração com o chatGPT

Foi feita uma pesquisa sobre publicações sobre PMO, que resultou em 4 itens iniciais após a aplicação de filtros para selecionar as mais relevantes. Após o estudo dessas publicações, começamos a trabalhar com o chatGPT.

Durante o desenvolvimento desta seção, foram adicionadas 7 publicações.

Trabalho interativo com o chatGPT

A criação desta seção teve a duração de mais de 9 horas com 58 interações “ser humano – máquina (chatGPT)”, e foi distribuída ao longo de 2 dias. A conversa com o chatGPT compôs 88 páginas com um total de aproximadamente 28 mil palavras.

A grande quantidade de páginas resultou da aplicação de prompts longos, que em muitos casos incluíam o fornecimento de conteúdos extensos, já editados, ao ChatGPT para análise, revisão, síntese ou reorganização.

O procedimento descrito a seguir é o que foi realizado para a confecção da seção principal.

Após a primeira versão do sumários, demos o início da edição conjunta “ser humano -máquina” de cada tópico do sumário.

Em nenhum momento o autor fez perguntas para o chatGPT responder com os seus conhecimentos gerais. Todas as perguntas e pedidos de análise e resumo foram baseadas nas publicações fornecidas ao chatGPT.

Conforme o chatGPT propunha algum texto, o autor criticava e depois de algumas iterações, ele editava pessoalmente a versão final.

O autor conhecia as publicações utilizadas, mas quando surgia alguma dúvida, o autor conferia no original se aquelas afirmações geradas pelo chatGPT estavam corretas e correspondiam às publicações originais.

Esses ajustes exigiram iterações extensas e repetitivas, até que se atingisse uma versão consistente com os dados originais do artigo.

Em diversos momentos, as versões dos tópicos foram alimentadas no chatGPT para que ele analisasse e indicasse pontos de melhoria, que foram avaliados pelo autor. Algumas vezes, o autor não concordava com as sugestões. A partir de “debates” e após ajustes e reformulações, chegamos a um consenso sobre a versão final.

Quando eu fazia as sugestões de mudanças, especificamos nos prompts e na personalização do chatGPT que ele não concorde simplesmente com as minhas sugestões e ideias. Solicitamos como padrão que ele sempre realize uma análise crítica para aprimorar as minhas sugestões e trouxesse novas ideias de estruturação e edição dos textos. Mas a condição para essas propostas é que elas deveriam ser embasadas com as referências utilizadas. A não ser quando o autor inseria práticas que ele tivesse alguma experiência.

Durante a confecção de cada um dos tópicos, o sumário ia sendo atualizado. O sumário sofreu4 mudanças até chegar na versão final  iterações.

Durante todo o processo, foi solicitado que o chatGPT não gerasse uma novas versões dos trechos avaliados. Sempre solicitamos que ele identificasse os problemas e inconsistências com a identificação dos locais onde melhorias deveriam ocorrer.

Referências

Artto, K., Kulvik, I., Poskela, J., & Turkulainen, V. (2011). The integrative role of the project management office in the front end of innovation. International Journal of Project Management, 29(4), 408–421.

Aubry, M., Müller, R., Hobbs, B., & Blomquist, T. (2011). PMOs in transition: The process of PMO configuration. International Journal of Project Management, 29(5), 675–690.

Aubry, M., Hobbs, B., Müller, R., & Blomquist, T. (2012). Identifying forces driving PMO changes. Project Management Journal, 43(6), 45–66.

Dai, C. X. Y., & Wells, W. G. (2004). An exploration of project management office features and their relationship to project performance. International Journal of Project Management, 22(7), 523–532.

Hill, G. M. (2013). The Complete Project Management Office Handbook (3rd ed.). CRC Press.

Hobbs, B., & Aubry, M. (2008). The project management office (PMO): A quest for understanding. Project Management Journal, 39(1), S74–S90.

Monday.(2023). O que é PMO: Um guia completo. [PDF]. Disponível em: https://monday.com/blog/pt/gestao-de-projetos-pt/o-que-e-pmo-um-guia-completo/ Recuperado em: 6/5/2025

Monteiro, A., Santos, V., & Varajão, J. (2016). Project Management Office Models – A Review. Procedia Computer Science, 100, 1085–1094.

Moustafaev, A. (2024). The Integrated PMO (IPMO): The Award-winning Journey of OPG. PM World Journal, 13(4).  Disponível em: https://pmworldjournal.com/article/the-integrated-pmo-ipmo Recuperado em 6/5/2025.

Ortner, G., & Stur, B. (2024). The PMO: Setup and Benefits. Springer.

Xavier, Carlos Magno da Silva. (2024). Escritório de Projetos e Processos (EPP). [PDF]. Disponível em https://beware.com.br/academia/artigos/escritorio-de-projetos-e-processos-epp/ Recuperado em: 6/5/2025

#printfriendly a { color: blue !important; text-decoration: underline !important; } #printfriendly i, #printfriendly em { color: purple !important; } @media print { .break-page-before { page-break-before: always !important; } h1 { page-break-before: always !important; font-size: 32px !important; } div.no-page-break-before h1, div.no-break-page-before h1 { page-break-before: avoid !important; } }
